富达输电公司圆满完成35kV崤州线技改大修工作

来源: 发布日期:2018-05-24   打印

  本网讯(通讯员 刘颖)5月21日,随着35kV崤州线新12#塔组立、放紧线工作完毕,河南富达输电公司承建的35kV崤州线12#杆技改大修工作顺利完成。

  据悉,35kV崤州线是500kV陕州变电站站用外接电源线路,自2008年6月投入运行至今,有效保障了500kV陕州变站用电安全可靠运行。因原12#杆为水泥杆,外力原因向内角侧严重倾斜危及线路安全运行,为保障该线路安全运行,将原12#杆处更换为角钢塔,从而有效增强供电的安全可靠性。

  在施工前期,为保质、保量如期完成本次输电线路技改大修工作,输电公司工程负责人多次到现场实地勘察,精心组织、统筹安排,对编制的施工措施反复修改完善,提前召开项目协调会,根据现场实际情况对作业人员明确各项施工技术细节:一是科学制定施工方案,明确时间节点和工程要求,按照工期进度,对各项目进程进行落实反馈,层层落实责任,明确任务分工;二是组织召开施工安全会,作业人员遵守安全规章制定,认真落实各项安全措施,提高工程执行规范性;三是强化现场监督,各施工点设有专人监护,坚决制止违章行为,加强现场安全管控,确保安全监督全程规范化、常态化。确保技改大修组塔施工万无一失。

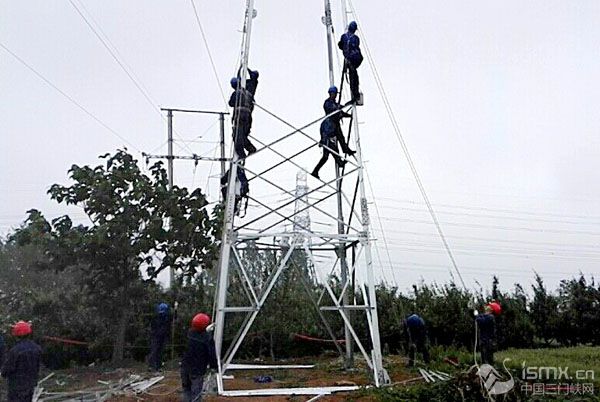

  施工期间,恰逢连日大雨,气温持续走低,在气温骤降,阴雨袭人等不利条件下,输电公司运维队负责人带领全体员工顽强克服困难,在组塔过程中随时跟踪施工动态,最终仅用了3天时间,就先后完成了35kV崤州线新12#杆塔组立等技改大修工作。稳步推进了输电线路技改大修工程进度,为完成年度生产任务夯实了良好基础。
